Studija slučaja / Industrijski plato

Fabrika Bosch

Plato, interne saobraćajnice i parking u krugu fabrike - od iskopa do habajućeg sloja, dok je fabrika radila.

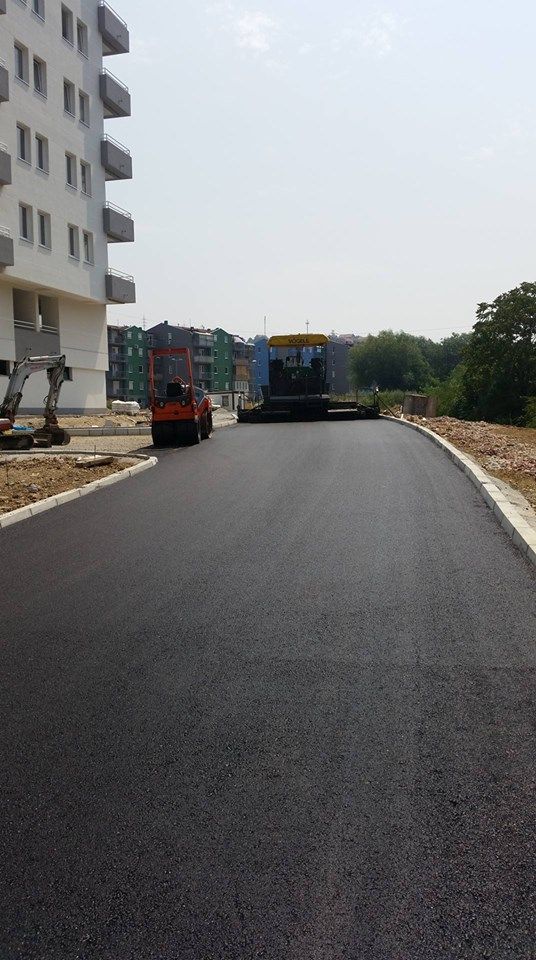

Dva tandem valjka zbijaju habajući sloj asfalta na platou fabrike
Tandem valjci · zbijanje habajućeg slojaPećinci
Klijent
Bosch
Lokacija
Pećinci, Srem
Vrsta radova
Priprema podloge, asfaltiranje, ivičnjaci
Površina
≈ 12.000
Godina
2021.
Asfalt
BNS 22 + AB 11
Zahtev i rešenje

KM 0+100Zahtev i rešenje

Teški kamioni.
Fabrika u radu.

Industrijski plato ne sme da popusti pod šleperom - ni prve godine, ni posle deset zima. Zato je posao počeo ispod asfalta.

01Zahtev

Nosivost za šlepere.
Bez zastoja u logistici.

Kroz krug fabrike svakodnevno prolaze šleperi i kamioni za dostavu. Plato, interne saobraćajnice i parking morali su da nose puno osovinsko opterećenje - bez kolotraga, ulegnuća i bara posle kiše.

Fabrika je sve vreme radila. Ulazi, rampe i parking za zaposlene morali su da ostanu u funkciji tokom celog izvođenja.

Saobraćaj
Šleperi, svakodnevno
Režim rada
Fabrika u pogonu
Izvođenje
Po zonama
Odvodnja
Slivnici i kanali

02Rešenje

Prvo podloga.
Zatim asfalt u dva sloja.

Na delovima sa dotrajalim asfaltom stari sloj je uklonjen, a zatim je urađen iskop od 30 do 40 cm do nosivog tla. Ugrađen je sloj drobljenog kamena, pa tampon od 10 cm - svaki sloj valjan i zbijen pre sledećeg.

Asfalt je ugrađen finišerom u dva sloja: noseći BNS 22 i habajući AB 11. Padovi su vođeni ka slivnicima i kanalima, a ivičnjaci postavljeni pre asfaltiranja, da se asfalt uz ivicu dobro zbije.

Radovi su podeljeni po zonama i usklađeni sa smenama fabrike. Svaka zona je puštena u saobraćaj tek posle završnog valjanja.

Finišer ugrađuje noseći sloj asfalta dok radnik prati nivelaciju
Finišer · ugradnja nosećeg slojaMašinska ugradnja
Presek konstrukcije Nije u razmeri
  1. AB 11Habajući sloj4 cm
  2. BNS 22Noseći sloj7 cm
  3. TamponKameni agregat, zbijen10 cm
  4. Drobljeni kamenValjan u slojevima20–30 cm
  5. Nosivo tloPosle iskopa-

Iskop 30–40 cm. Asfalt se valja dok voda ne može da prodre - tada 5 cm asfalta nosi i pun kamion.

KM 0+200Izvedeni radovi

Sedam faza.
Jedan tim.

Sve faze su izvedene sopstvenom mehanizacijom i ekipom - bez predaje posla između podizvođača.

  • Iskop i uklanjanje starog sloja01
  • Tampon i zbijanje02
  • Odvodnja - slivnici i kanali03
  • Ivičnjaci04
  • Noseći sloj BNS 2205
  • Habajući sloj AB 1106
  • Horizontalna signalizacija07

Pre / posle

Primer komponente - zameniti stvarnim parom fotografija pre/posle

Primer: put tokom rekonstrukcije asfalta
Pre Posle

Sledeći korak

Imate sličan
projekat?

Plato, parking ili interna saobraćajnica - pošaljite lokaciju i okvirnu površinu. Izlazimo na teren i predlažemo konstrukciju prema stvarnom opterećenju.

Zatražite ponudu

Ili pozovite direktno

+381 65 511 26 02
